Die Zuordnung einer Ressource ist deren Verknüpfung mit einem Vorgang oder einer anderen Ressource.

Es gibt mehrere Alternativen:

  • die Zuordnung einer Ressource zu einer anderen Ressource,
  • Die Zuordnung einer Ressource zu einem Vorgang:
  • je nach Verfügbarkeit,
  • abhängig von einer Entfernung,
  • abhängig vom Vorliegen bestimmter Vorgänge,
  • automatisch.

ZUWEISUNG AN EINE ANDERE RESSOURCE

Diese Funktionalität steht für alle Ressourcen zur Verfügung, die eine Rubrik vom Typ „Ressource“ aufweisen

Aus dem Eigenschaftenfenster einer Ressource:

  • Durch Auswahl einer „abhängigen“ Ressource in der Liste (sofern die Option „Alle beim Öffnen laden“

(Die Option wurde in der Dimension ausgewählt.)

  • Wenn Sie auf die Auswahlschaltfläche für eine „abhängige“ Ressource klicken:.

Es öffnet sich das folgende Fenster:

Dieses Fenster dient zur Auswahl einer Ressource.

Hierfür stehen Ihnen folgende Aktionen zur Verfügung:

  • Wählen Sie eine Ressource aus, indem Sie darauf klicken,
  • Reduzieren Sie die Anzahl der angezeigten Ressourcen, indem Sie einen Filter aus folgenden Optionen auswählen:

die Dimensionsressourcenfilter,

  • Suchen Sie nach einer Ressource anhand der Identifikations-Rubriken der Dimension,
  • Um weitere Rubriken anzuzeigen, doppelklicken Sie auf den Namen der Rubrik

Dimension.

Je nach Anwenderrechten sind einige dieser Aktionen möglicherweise nicht möglich.

ZUWEISUNG EINES VORGANGS IN ABHÄNGIGKEIT VON DER VERFÜGBARKEIT

Visual Planning 10 - ZUWEISUNG EINES VORGANGS IN ABHÄNGIGKEIT VON DER VERFÜGBARKEIT

Diese Funktionalität ist für alle Vorgänge verfügbar.

Klicken Sie im Eigenschaftenfenster eines Vorgangs auf die Schaltfläche zur Auswahl der Ressourcen:.

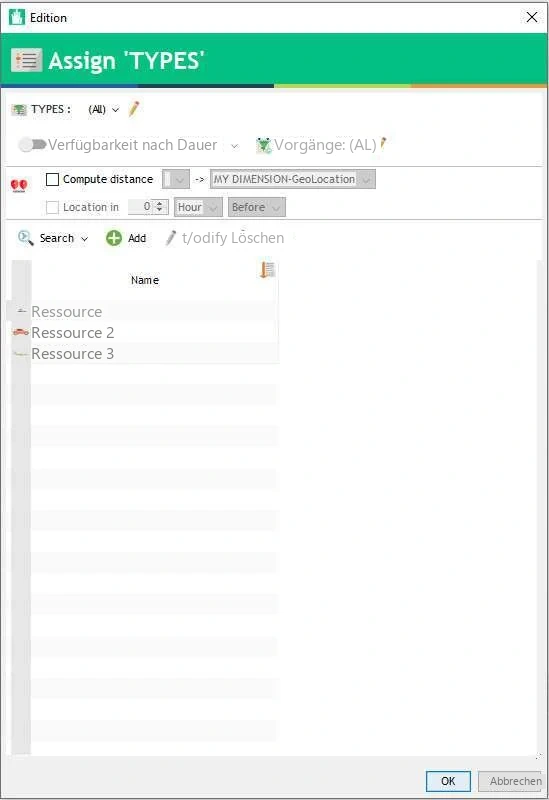

Es öffnet sich das folgende Fenster:

Visual Planning 10 - Aufgabe

In diesem Fenster können Sie eine oder mehrere Ressourcen auswählen.

Hierfür stehen Ihnen folgende Aktionen zur Verfügung:

  • Wählen Sie eine Ressource aus, indem Sie darauf klicken,
  • Wählen Sie mehrere Ressourcen mit Strg + Klick aus (für eine vertikale Hierarchie),
  • Reduzieren Sie die Anzahl der angezeigten Ressourcen, indem Sie einen Filter aus den folgenden Optionen auswählen:

Dimensionsressourcenfilter,

  • Zeigen Sie mithilfe eines Vorgangsfilters nur die verfügbaren Ressourcen an und:
  • Suchen Sie nach einer Ressource anhand der Identifikations-Rubriken der Dimension,
  • Fügen Sie eine neue Ressource hinzu,
  • Um weitere Rubriken anzuzeigen, doppelklicken Sie auf den Namen der Rubrik

Dimension

Je nach Anwenderrechten sind bestimmte dieser Aktionen möglicherweise nicht möglich.

Hinweis:

  • Wenn Sie eine Ressource mehreren Vorgängen zuweisen, werden die verfügbaren Ressourcen, die in dieser

Fenster sind diejenigen, die für den gesamten Zeitraum aller ausgewählten Vorgänge verfügbar sind,

  • Für eine Rubrik vom Typ „Steuerspalte“ mit der Option, auf das Datum zu klicken, wird der Vorgang

Das Startdatum dient als Bezugspunkt für die Berechnung des Zeitraums.

ZUWEISUNG EINES VORGANGS IN ABHÄNGIGKEIT VON DER ENTFERNUNG

Diese Funktionalität steht für alle Vorgänge zur Verfügung, sofern eine der Dimensionen eine Rubrik vom Typ „Geolokalisierung“ aufweist.

Klicken Sie im Eigenschaftenfenster eines Vorgangs auf die Schaltfläche zur Auswahl der Ressourcen:.

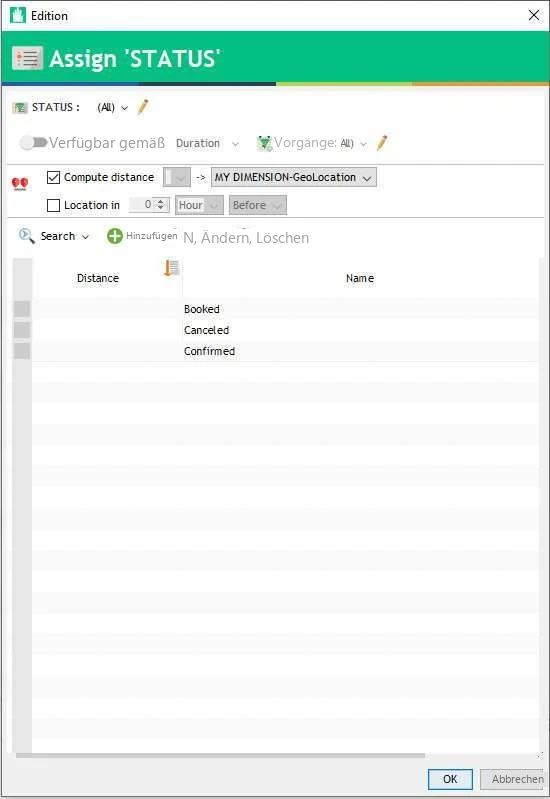

Es öffnet sich das folgende Fenster:

In diesem Fenster können Sie eine oder mehrere Ressourcen auswählen.

Hierfür stehen Ihnen folgende Aktionen zur Verfügung:

  • Wählen Sie eine Ressource aus, indem Sie mit der linken Maustaste darauf klicken,
  • Wählen Sie mehrere Ressourcen mit Strg + Klick aus (für eine vertikale Hierarchie),
Visual Planning 10 - Aufgabe
  • Reduzieren Sie die Anzahl der angezeigten Ressourcen, indem Sie einen Filter aus den folgenden Optionen auswählen:

Dimensionsressourcenfilter,

  • Zeigen Sie mithilfe von Vorgangsfiltern nur die verfügbaren Ressourcen an und:
  • Berechnen Sie Entfernungen, indem Sie das entsprechende Kontrollkästchen aktivieren und anschließend zwei

Rubriken zum Thema Geolokalisierung: siehe unten.

  • Wählen Sie einen Lokalisierungszeitraum für die Ressourcen aus, indem Sie das entsprechende Kontrollkästchen aktivieren:

Siehe unten.

  • Suchen Sie nach einer Ressource anhand der Identifikations-Rubriken der Dimension,
  • Fügen Sie eine neue Ressource hinzu,
  • Um weitere Rubriken anzuzeigen, doppelklicken Sie auf den Namen der Rubrik

Dimension.

Je nach Anwenderrechten sind bestimmte dieser Aktionen möglicherweise nicht möglich.

Hinweis:

  • Wenn Sie eine Ressource mehreren Vorgängen zuweisen, werden die verfügbaren Ressourcen, die in dieser

Fenster sind diejenigen, die für den gesamten Zeitraum aller ausgewählten Vorgänge verfügbar sind,

  • Bei einer Rubrik vom Typ „Steuerungsspalte“ mit der Option, auf das Datum zu klicken, wird der Vorgang

Das Startdatum dient als Bezugspunkt für die Berechnung des Zeitraums.

Entfernung berechnen

Wenn das Kontrollkästchen „Entfernung berechnen“ aktiviert ist, wird eine Spalte „Entfernung“ angezeigt:

Diese Spalte ist keine Rubrik für die Abstandsangabe und wird daher nicht in der Datenbank gespeichert.

Es handelt sich lediglich um eine Spalte, die die Auswahl von Ressourcen erleichtert.

Sie wird als Entfernung zwischen zwei ausgewählten geolokalen Rubriken berechnet.

Visual Planning 10 - Aufgabe

Zeitraum:

Wichtig:

Diese Option ist nur aktiv, wenn das Kontrollkästchen „Entfernungen berechnen“ aktiviert ist.

Wenn das Kontrollkästchen „Ort in“ aktiviert ist, müssen Sie einen Zeitraum in Tagen oder Stunden auswählen:

  • Zuvor,
  • oder später.

Die Entfernungsberechnung wird anschließend durchgeführt, abhängig von der Position der Ressource innerhalb der Vorgänge, die dem betreffenden Vorgang im ausgewählten Zeitraum folgen (nach) oder vorausgehen (vor).

Bei Ressourcen ohne Vorgang innerhalb des ausgewählten Zeitraums gehen wir davon aus, dass der Standort der Ressource bei der Berechnung der Entfernung berücksichtigt werden soll.

Beispiel:

Geschäftliche BedeutungBeispiel für eine zugehörige Konfiguration
Herr Durand wohnt in LyonDie Ressource „Herr Durand“ verfügt über eine Geolokalisierungs-Rubrik mit einem Wert, der Lyon entspricht.
Herr Durand reist am Montag nach Marseille.Herr Durand ist an einem Vorgang am Montag beteiligt, dessen Ressource „Aktivität“ eine Rubrik für den Standort enthält, deren Wert „Marseille“ lautet.
Herr Durand hat am Dienstag keine Termine.Herr Durand hat für Dienstag keine Vorgänge mit Standortangabe erfasst.
Wir suchen jemanden, der am Mittwoch nach Nizza reisen kann.Ein Vorgang ist für Mittwoch auf einer „Aktivität“-Ressource festgelegt, deren Geolokalisierungs-Rubrik einen Wert aufweist, der Nizza entspricht.
Wie weit muss Herr Durand reisen, wenn er am Abend vor dem Vorgang von seinem Wohnort in Lyon aufbricht?Zuweisung nach Entfernung mit einer Standortdauer von 0 Tagen
Wie weit muss Herr Durand reisen, wenn er zwei Tage vor dem Vorgang von seinem letzten Arbeitsort aus aufbricht? (Marseille)Zuweisung nach Entfernung mit einer Standortdauer von 1 Tag

ZUWEISUNG IN ABHÄNGIGKEIT VOM VORHANDENSEIN VON VORGÄNGEN

Klicken Sie im Eigenschaftenfenster eines Vorgangs auf die Schaltfläche zur Auswahl der Ressourcen:.

Es öffnet sich das folgende Fenster:
