Wählen Sie nun die für die Berechnung erforderlichen Rubriken aus.
Festlegen von Schwellenwerten
Die Schwellenwerte sind farbige Anzeigen, die angeben, ob Zielvorgaben überschritten wurden oder nicht.
Rest anzeigen
Aktivieren Sie diese Schaltfläche, um das Ergebnis in Form einer Differenz zwischen dem Zielwert und dem berechneten Wert anzuzeigen.
Als Prozentsatz anzeigen
Aktivieren Sie diese Schaltfläche, um das Ergebnis als Prozentsatz des berechneten Werts im Verhältnis zum Ziel anzuzeigen.
Vorgangsfilter
Mit dem Vorgangsfilter können Sie die für jede Ressource durchgeführte Berechnung auf bestimmte Vorgänge dieser Ressource beschränken.
Mögliche Beispiele hierfür sind:
- entweder einen benannten Filter,
- oder einen benutzerdefinierten Filter, der ausschließlich für diese Steuerungsspalte verwendet werden kann,
- oder einen aktuellen Anzeigefilter (nur wenn die Steuerungsspalte nicht persistent ist).
Für die Rubrik kann der untergeordnete Vorgang ausgewählt werden, der die Berechnung ermöglicht. Mithilfe des Filters können wir festlegen, dass der Vorgang zu einer Liste von Ressourcen einer Dimension gehört.
Zeitraum

Dies ist der Zeitraum, für den die Kontrollspalte berechnet wird. (Siehe „Zeitraum“)
Wenn ein Vorgang nicht vollständig innerhalb des Zeitraums liegt, wird nur der Teil des Vorgangs berücksichtigt, der tatsächlich in den Zeitraum fällt.
Art der Kreuzung
Sie müssen den Typ der Kreuzung aus den folgenden Werten auswählen:
- Schneidet sich mit dem Zeitraum,
- Bezieht sich auf den Zeitraum,
- Vollständig innerhalb des Zeitraums,
- Beginnt innerhalb des Zeitraums,
- Endet innerhalb des Zeitraums.
Auf das Datum klicken
Aktivieren Sie diese Schaltfläche, um den Berechnungszeitraum durch Klicken auf die Überschrift der Planung auszuwählen.
Zeitraum gemäß der Zeitskala
Aktivieren Sie diese Schaltfläche, um sowohl den oben definierten Zeitraum (nur durch Verschieben) als auch den Mausklick zu verwenden. Dieser Klick stellt das Stichtagsdatum des definierten Zeitraums dar.
Erstellen einer Formularrubrik
Im Falle des Formulars wird die Berechnung für alle untergeordneten Vorgänge eines übergeordneten Vorgangs durchgeführt. Das Berechnungsergebnis wird anschließend in der Rubrik „Steuerung“ des übergeordneten Vorgangs angezeigt.

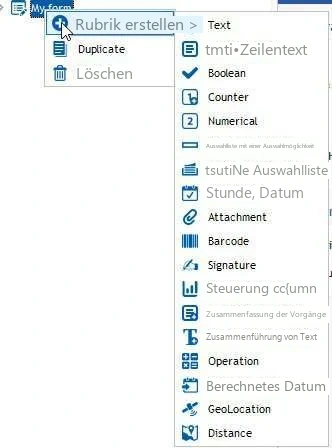

Im Menü „Einstellungen“ > Klicken Sie auf „Formulare“ > Klicken Sie mit der rechten Maustaste auf ein Formular > „Rubrik erstellen“ > Wählen Sie

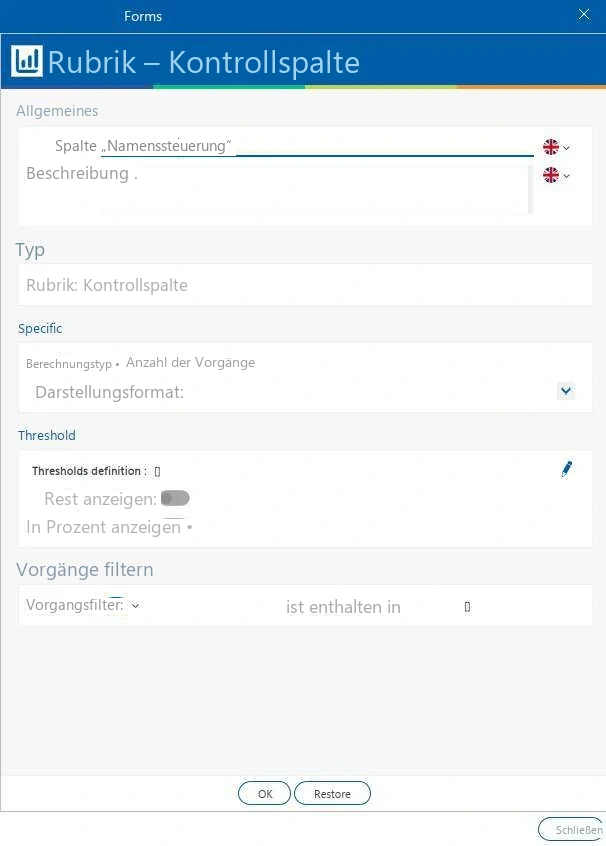

Die Rubrik „Steuerung“
Der entsprechende Bereich wird anschließend aktiviert:

Legen Sie die Eigenschaften der Rubrik fest und bestätigen Sie anschließend durch Klicken auf die Schaltfläche „OK“.
Eine Rubrik vom Typ „Steuerung“ weist folgende Merkmale auf:

Name
Geben Sie dieser Rubrik einen Namen.
Sofern die Mehrsprachenverwaltung im Admin Center aktiviert ist, ist es möglich, ein
Geben Sie den Namen für diese Dimension in den vorgeschlagenen Sprachen ein, indem Sie auf die Schaltfläche klicken.
Hinweis
| Bezeichnung der Rubrik auf Französisch | Anzahl der Schüler |
|---|---|
| Name der Rubrik auf Englisch | Anzahl der Studierenden |
| Was auf einem FR-Desktop zu sehen ist | Anzahl der Schüler |
| Was auf einem EN-Desktop zu sehen ist | Anzahl der Studierenden |
Beschreibung
Geben Sie eine Beschreibung für die Rubrik an. Diese Angabe ist optional.
Typ
Der Typ ist „Steuerspalte“.
Berechnungsart
Der Berechnungstyp, der für jede Ressource auf alle Vorgänge angewendet wird, die dem Vorgangsfilter für den definierten Zeitraum entsprechen (siehe Zeitraum), wird aus den folgenden Optionen ausgewählt:
Anzahl der Vorgänge
Die Berechnung erfolgt auf der Grundlage des Werts 1 für jeden Vorgang.
Dauer von Vorgängen (h)
Hierbei handelt es sich um eine Umrechnung der Dauer aller Vorgänge, auf denen die Berechnung basiert, in Stunden.
In diesem Fall müssen Sie den Periodentyp für die Berechnung festlegen.
Sie können das Ergebnis auch als Prozentsatz der Dauer dieses Periodentyps anzeigen.
Sie müssen für diesen Ladevorgang einen Vorgangstyp auswählen. Sie können aus den folgenden Werten wählen:
- Insgesamt,
- Durchschnitt pro Vorgang,
Dauer von Vorgängen (d)
Hierbei handelt es sich um eine Umrechnung der Dauer aller Vorgänge, auf denen die Berechnung basiert, in Tage.
In diesem Fall müssen Sie den Periodentyp für die Berechnung festlegen.
Sie können das Ergebnis auch als Prozentsatz der Dauer dieses Periodentyps anzeigen.
Sie müssen für diesen Ladevorgang einen Vorgangstyp auswählen. Sie können aus den folgenden Werten wählen:
- Insgesamt,
- Durchschnitt pro Vorgang,
Tatsächliche Dauer (h)
Im Falle von teilweise nicht erreichten Vorgängen handelt es sich hierbei um die Umrechnung der tatsächlich erreichten Dauer aller Vorgänge, für die die Berechnung durchgeführt wird, in Stunden, entsprechend dem Erfüllungsgrad.
Sie können das Ergebnis auch als Prozentsatz der Dauer der Vorgänge in Stunden anzeigen.
Tatsächliche Dauer (d)
Im Falle teilweise nicht erreichter Vorgänge handelt es sich hierbei um die Umrechnung der tatsächlich erreichten Dauer aller Vorgänge, für die die Berechnung durchgeführt wird, in Tage, entsprechend dem Erreichungsgrad.
Sie können das Ergebnis auch als Prozentsatz der Dauer der Vorgänge in Stunden anzeigen.
Nutzungsdauer (h)
Dies ist die Dauer in Stunden, die sich aus allen Vorgängen ergibt, auch wenn diese sich überschneiden. Diese Dauer ist nicht zusammenhängend.
Wenn sich zwei Vorgänge vollständig überschneiden, wird ihre Dauer nur einmal gezählt.
Sie müssen den Periodentyp für die Berechnung festlegen.
Sie können das Ergebnis auch als Prozentsatz der Dauer dieses Periodentyps anzeigen.
Nutzungsdauer (d)
Dies ist die Dauer in Tagen, die sich aus allen Vorgängen ergibt, auch wenn diese sich überschneiden. Diese Dauer ist nicht zusammenhängend.
Wenn sich zwei Vorgänge vollständig überschneiden, wird ihre Dauer nur einmal gezählt.
Sie müssen den Periodentyp für die Berechnung festlegen.
Sie können das Ergebnis auch als Prozentsatz der Dauer dieses Periodentyps anzeigen.
Dauer der Freistunde (h)
Eine Umrechnung der Dauer der freien Zeiträume in Stunden für den unten angegebenen Zeitraum.
Sie müssen den Periodentyp für die Berechnung festlegen.
Sie können das Ergebnis auch als Prozentsatz der Dauer dieses Periodentyps anzeigen.
Wenn der ausgewählte Periodentyp den Wert „Alle“ hat, erfolgt die Berechnung ausschließlich auf der Grundlage der tatsächlich geleisteten Arbeitszeiten.
Dauer der Freistunde (d)
Hierbei handelt es sich um eine Umrechnung der Dauer der freien Zeiträume für den unten angegebenen Zeitraum in Tage.
Sie müssen den Periodentyp für die Berechnung festlegen.
Sie können das Ergebnis auch als Prozentsatz der Dauer dieses Periodentyps anzeigen.
Wenn der ausgewählte Periodentyp den Wert „Alle“ hat, erfolgt die Berechnung ausschließlich auf der Grundlage der tatsächlich geleisteten Arbeitszeiten.
Auslastung in Stunden
Die Gesamtbelastung in Stunden für die in der Ressource enthaltenen Vorgänge.
Sie müssen für diese Last einen Berechnungstyp auswählen. Sie können zwischen den folgenden Werten wählen:
- Insgesamt,
- Durchschnitt pro Vorgang,
- Durchschnitt pro Tag,
- Durchschnitt pro Stunde.
Auslastung in Tagen
Die Gesamtbelastung in Tagen für die in der Ressource enthaltenen Vorgänge.
Sie müssen für diese Last einen Berechnungstyp auswählen. Sie können zwischen den folgenden Werten wählen:
- Insgesamt,
- Durchschnitt pro Vorgang,
- Durchschnitt pro Tag,
- Durchschnitt pro Stunde.
Freie Last (h)
Hierbei wird die Kalenderdauer in Stunden berechnet, abzüglich der Dauer der relevanten Vorgänge.
Kostenloser Download (d)
Hierbei wird die Kalenderdauer in Tagen berechnet und um die Dauer der relevanten Vorgänge reduziert.
Bewertungen
Dies ist die Summe der Bewertung aller ausgewählten Bewertungsposten. Bei der Auswahl dieser Berechnungsart müssen die folgenden Informationen definiert werden:
- die zu berücksichtigenden Bewertungsposten,
- die Berechnungseinheit,
- Der Vorgangstyp, der folgende Werte annehmen kann:
- Insgesamt,
- Durchschnitt pro Vorgang,
- Durchschnitt pro Tag,
- Durchschnitt pro Stunde.
Formularwerte
Dies sind die Summen der Werte der numerischen Rubriken der ausgewählten Formulare.
Um diese Abbildungen anzuzeigen, klicken Sie unter „Rubriken“ auf die Schaltfläche.
Es wird folgender Fenstertyp angezeigt:
Wählen Sie die Rubriken aus, für die eine Summenberechnung erfolgen soll, indem Sie auf die entsprechenden Zeilen klicken, und klicken Sie anschließend auf die Schaltfläche „OK“.
Sie müssen für diesen Ladevorgang einen Vorgangstyp auswählen. Sie können aus den folgenden Werten wählen:
- Insgesamt,
- Durchschnitt pro Vorgang,
- Durchschnitt pro Tag,
